盘锦市固废综合处理园区-生活垃圾焚烧发电项目2#机组冲转、并网成功

栏目:公司新闻 发布时间:2021-12-23

   12月09日21时41分,盘锦市固废综合处理园区-生活垃圾焚烧发电项目部再传捷报:2#号机组一次并网成功。机组各系统的状态、参数正常,运行平稳,进入带负荷试运行阶段,向工程投产目标迈出关键一步。
  在试运指挥部的统一指挥协调下,盘锦市固废综合处理园区-生活垃圾焚烧发电项目部始终秉承中能公司“诚信负责、客户为要、不断创新、团队协作、工作乐趣”的宗旨与项建设单位、运行单位、安装单位、监理单位密切配合、团结协作,严格按照2#机组整套启动方案的要求,圆满完成了机组并网前各项试验。

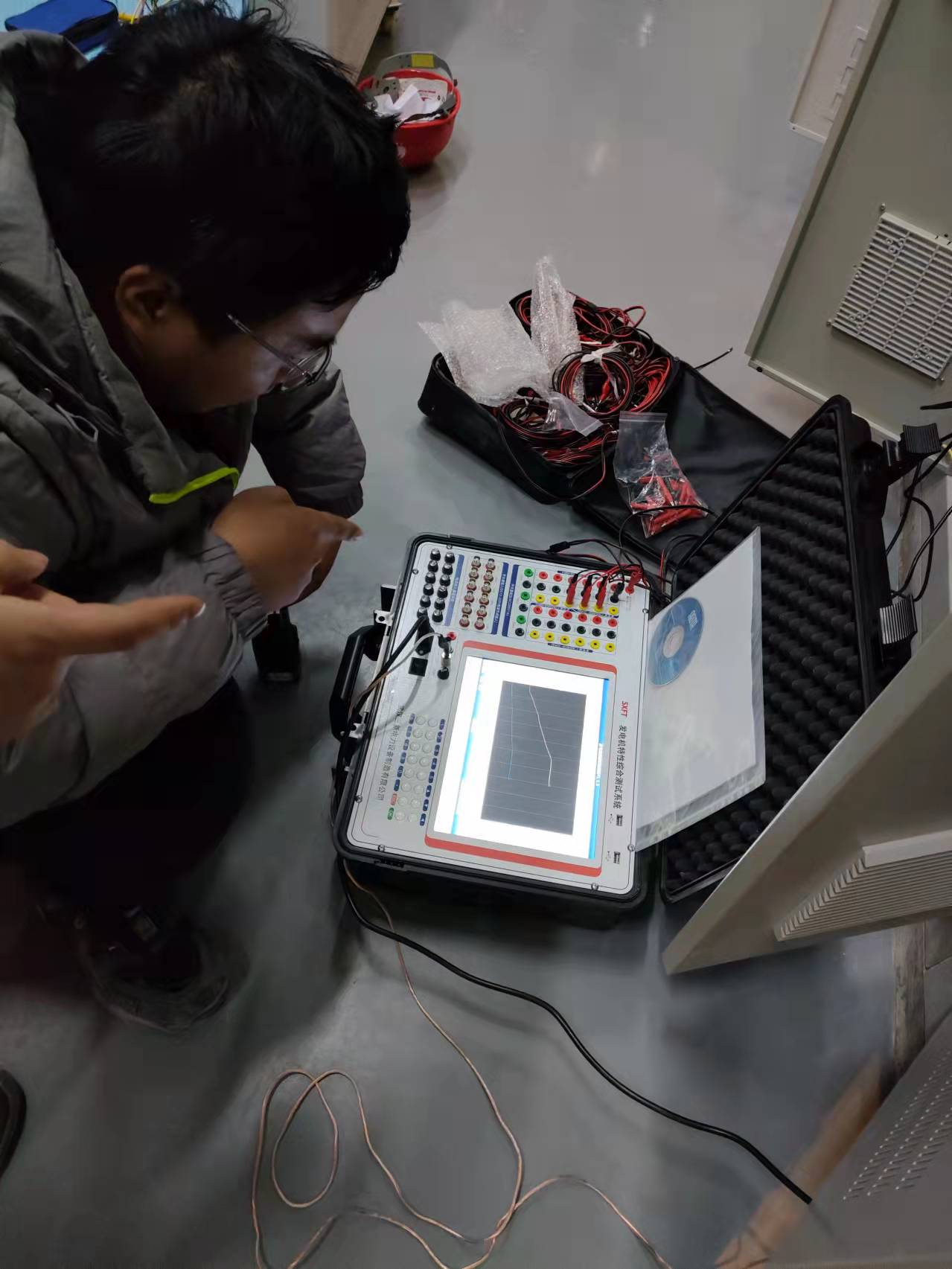

                                                 2#机组电气试验进行中

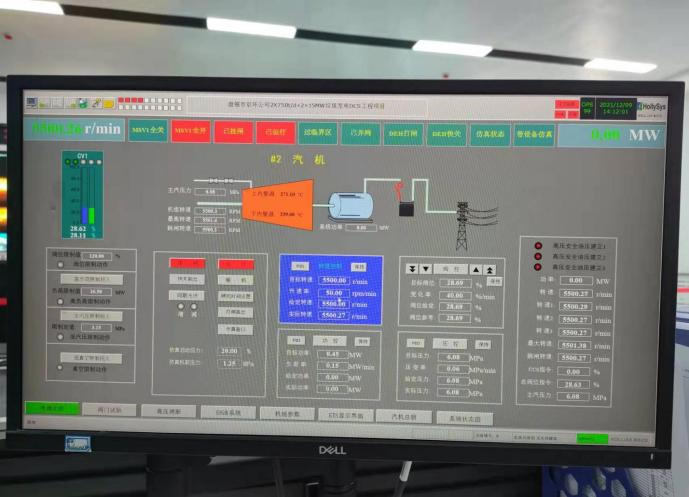

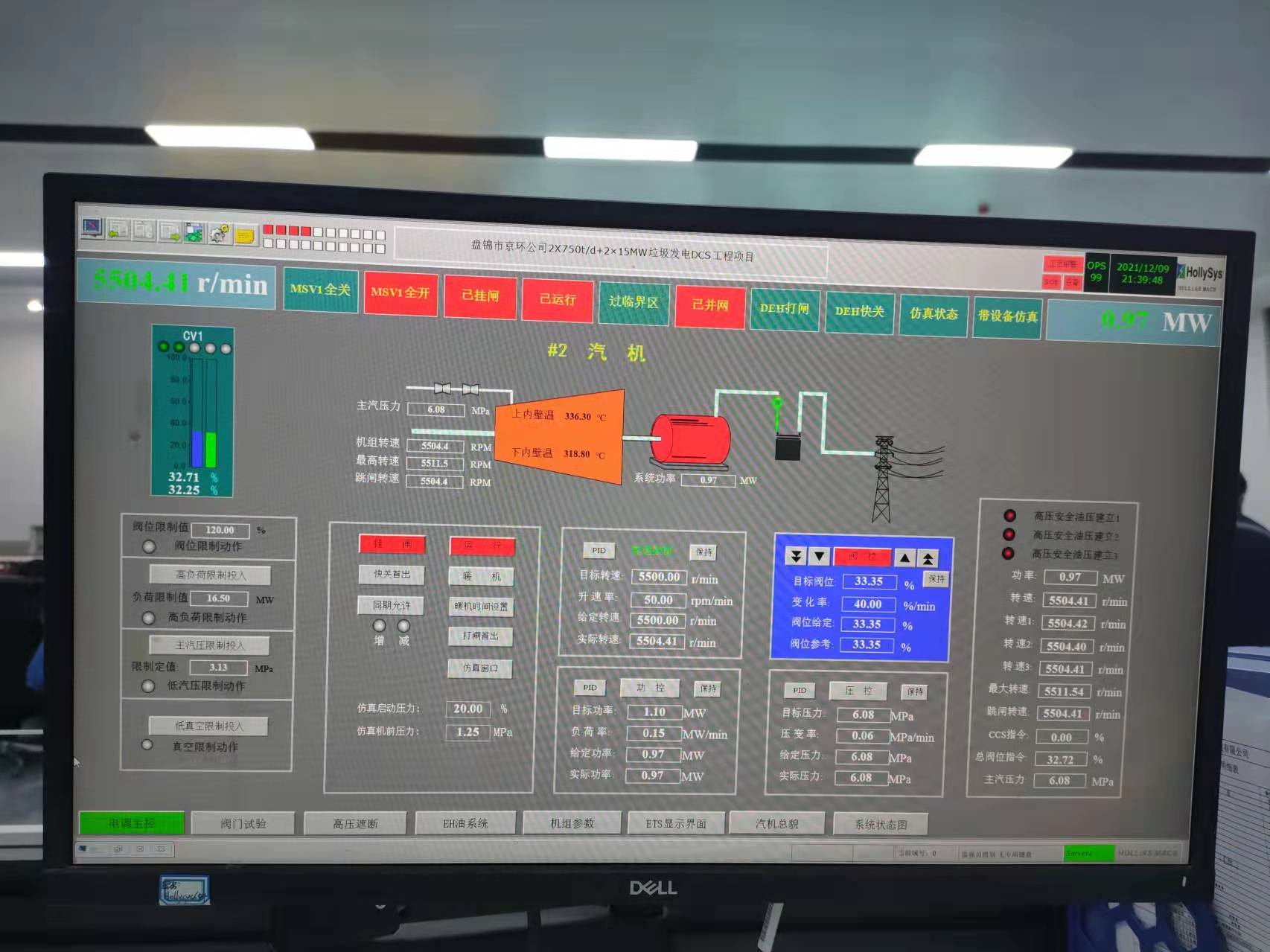

  12月08日08时16分,2#锅炉点火,15时11分焚烧炉温度>850℃试投垃圾燃烧调整,15时57分2#锅炉与主蒸汽母管并汽完成,2#机主蒸汽旁路运行。12月09日11时16分,汽轮机开始升速暖机;14时11分,汽轮机转速平稳升至5500转/分钟,各项性能指标检查良好。17时38分,完成主汽门严密性试验、调门严密性试验、OPC超速试验、110%超速(通道)试验;21时30分,电气完成发电机短路试验、发变组空载试验、零起升压、假同期等一系列试验;21时38分,2#机组一次并网成功。
  自12月08日,2#机组整套启动以来,试运指挥部超前策划,科学组织,精心调试,全体员工凝心聚力、不断促进现场各项工作推进,坚持每日召开调试会,对各项调试工作进行部署;机组试运以来,统筹策划、多措施消除各项缺陷,不断细化并网各项准备工作;进入整套启动阶段后,合理安排各参建单位的白班和夜班值班人员,对锅炉、汽机房等进行区域划分,建立专业人员、调试人员、安全及保卫人员等三级巡视制度和整启巡视报告制度,为机组并网发电打下了坚实基础。
