泰安市城区西部热源PPP项目 #2机组吹管顺利结束

栏目:公司新闻 发布时间:2022-10-11

调试事业部-王令稳

202210112206分,经过参战人员的共同努力,泰安市城区西部热源PPP项目#2号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。

泰安市城区西部热源PPP项目试运指挥部的精心策划和组织下,各参建单位共同努力下、不惧艰苦、夜以继日工作,在调试单位安全、技术把控下,高效率完成吹管前的全部准备工作。

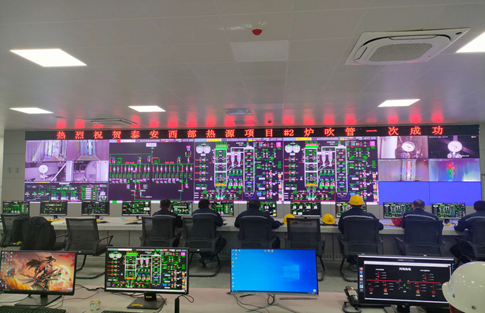

202210080458分,#2号锅炉开始点火;0811分,汽包压力达到0.3Mpa,通知安装单位进行炉顶螺栓热紧,锅炉本体整体膨胀达到膨胀要求。202210081007分,汽包压力1.5Mpa开始试吹;1123分主汽压力4.5MPa,主汽温度440℃,完成第1次正式吹管;10081643分完成第一阶段有效吹管17次,停炉自然冷却。202210090650分,#2锅炉开始点火。0922汽包压力1.5Mpa,试吹,09:30对锅炉蒸汽吹灰管道、减温水汽侧管道进行吹扫。10:00对辅助蒸汽系统、背压排汽系统通过减温减压装置暖管,1415分完成吹扫工作。1152分,汽包压力4.5Mpa,开始正式吹扫。2022100917:59分有效吹管34次,停炉自然冷却。202210100645分,#2锅炉开始点火。0854分,汽包压力3.0Mpa,开始试吹,0915分汽包压力4.5Mpa,开始正式吹扫。1921分有效吹管42次,停炉冷却。202210110635分,#2锅炉开始点火。0850分,汽包压力3.0Mpa,开始试吹,0903分汽包压力4.5Mpa,开始正式吹扫。2206分有效吹管29次,共计吹管122次,连续2次打靶结果经各方单位检验合格,满足规范要求,宣告泰安市城区西部热源PPP项目#2号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。
