新泰正大焦化发电项目#2机组一次并网成功

栏目:公司新闻 发布时间:2023-01-29

调试事业部-钟士江

2023012911:46分,新泰正大焦化发电项目并网一次成功。机组各系统状态、参数正常,运行平稳,进入带负荷试运行阶段,向工程投产目标迈出关键一步。

在试运指挥部的统一指挥协调下,新泰正大焦化发电项目始终秉承中能公司“诚信负责、客户为要、不断创新、团队协作、工作乐趣”的宗旨与业主、安装单位、监理单位密切配合、团结协作,严格按照机组整套启动方案的要求,圆满完成了机组并网前各项试验。

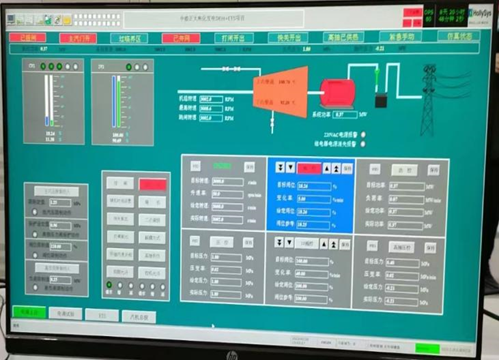

0129 09:21分汽机开始冲转暖机;11:11分汽机转速平稳升至 3000 rpm,各项性能指标检查良好,电气进行一次核相。11:46分成功并网,在业主要求时间前完成任务,现场得到业主的高度好评。

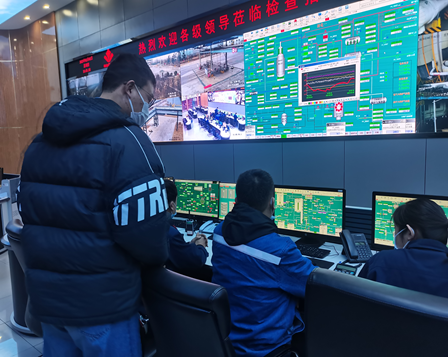

自进场以来,全体员工凝心聚力、不断促进现场各项工作推进,对各项调试工作进行部署;机组试运以来,统筹策划、多措施消除各项缺陷,不断细化并网各项准备工作;进入整套启动阶段后,合理安排各参建单位的白班和夜班值班人员,对汽机房等进行区域划分,建立专业人员、调试人员、安全及保卫人员等三级巡视制度和整启巡视报告制度,为机组移交夯实基础。
