印尼纬达贝项目#10机组并网一次成功

栏目:公司新闻 发布时间:2023-06-06

调试事业部-李锦

20230606日,印尼纬达贝工业园区#10机组并网一次成功。

纬达贝园区10号机组为印尼纬达贝工业园区建设的第四台380MW超临界一次中间再热凝气式燃煤发电机组,济南中能电力工程有限公司承担机组分系统试运、整套启动调试工作。

#10机组自2023425日厂用受电以后,便进入了紧张的分部试运阶段,在项目调总精心组织领导下,各专业调试人员积极配合,深入现场,仔细梳理现场情况,克服现场困难,发挥专业技能,坚守安全红线和调试流程。

历经35个日夜的奋战,于2023530日,打靶合格,完成了机组的蒸汽吹扫工作。

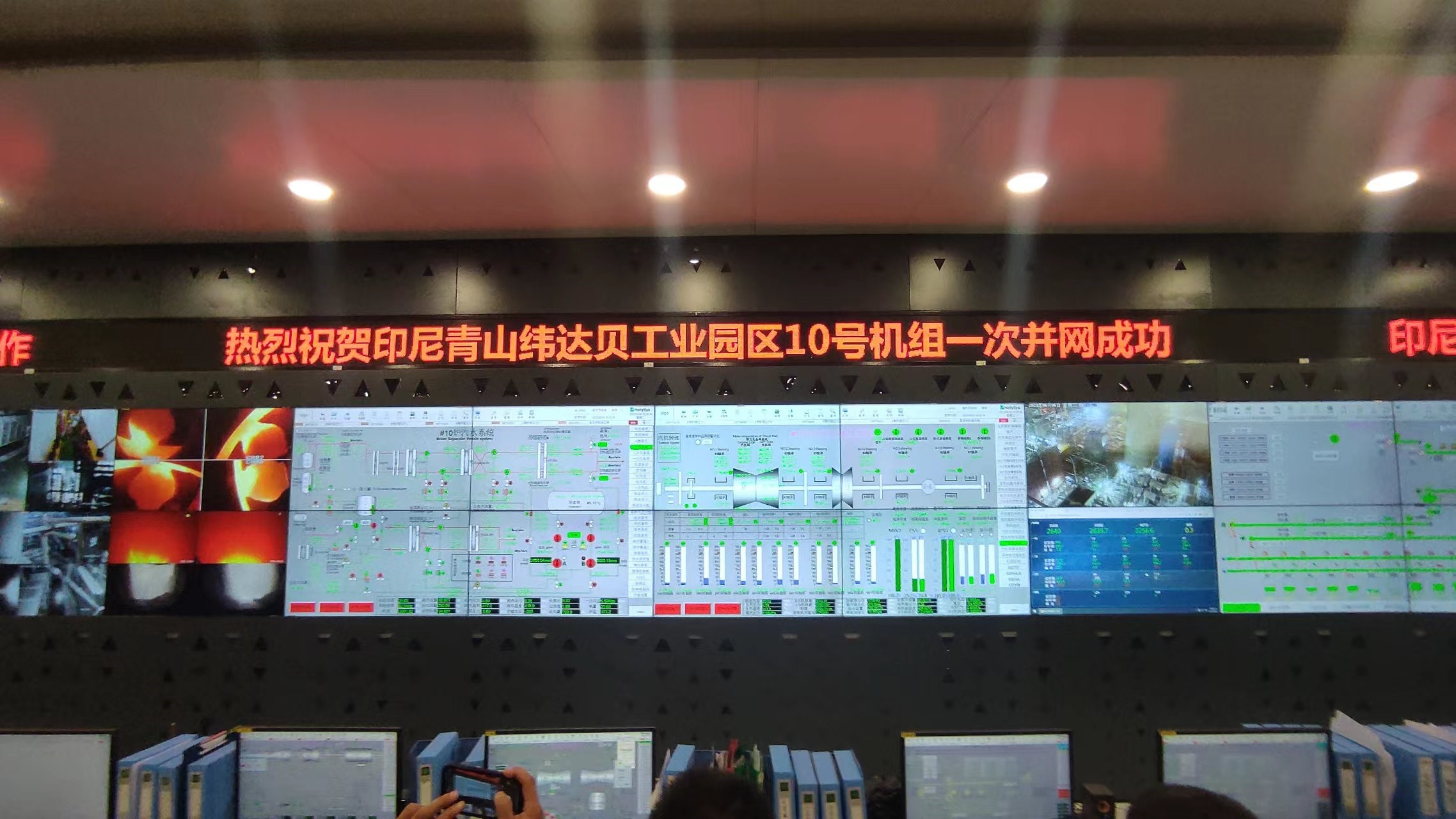

202366日早间,汽机定速3000,整套启动各专业试验顺利结束后,当地时间1925分,机组一次并网成功。

2023621日,机组顺利带满负荷,运行平稳,各项参数正常。
