印尼纬达贝项目#14锅炉吹管顺利结束

栏目:公司新闻 发布时间:2025-03-13

调试事业部-郭伟

2025年3月13日12时16分,经过各单位参战人员的共同努力,印尼纬达贝项目#14锅炉吹管工作顺利结束,为#14机组整套启动试运奠定了坚实基础。

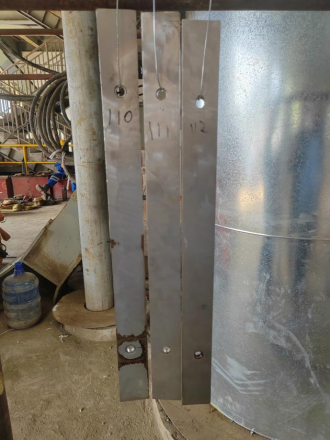

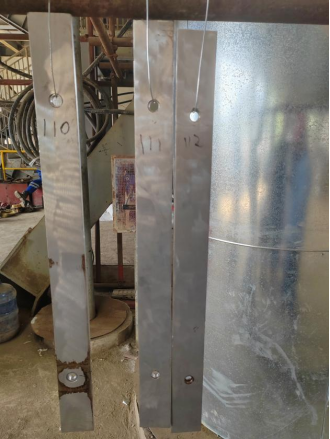

2025年3月9日20时46分,锅炉开始投入B层微油点火进行缓慢升温;3月10日04时42分,锅炉本体整体膨胀达到膨胀要求。本次吹管共分为三个阶段,期间停炉冷却时间超过12小时。3月13日12时16分,正式吹管共120次,第111、112次连续打靶结果经各方单位检查验收合格,满足规范要求。

此次吹管工作的顺利完成,标志着#14锅炉吹管工作圆满结束,为后续机组整套启动试运创造了有利条件。
