调试事业部-李晓迪
近日,陇西热电联产项目连续实现重要节点:2号、3号机组相继完成一次并网,为冬季能源保供提供有力支撑。

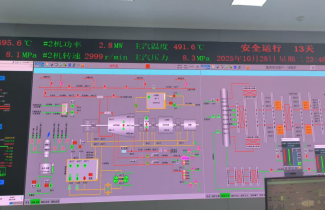

10月28日23时50分,2号机组在经过12小时调试后率先实现并网。11月1日12时40分,3号机组也顺利完成并网,较计划提前完成节点目标。
两台机组的相继投运,标志着项目建设取得重要进展。项目全面投产后将有效保障陇西地区冬季供暖,为当地能源供应提供可靠保障。
